电网安全运行不仅是供电部门的“家”事

2010年08月17日 12:01 来源:南方日报 参与互动(0)  【字体:↑大 ↓小

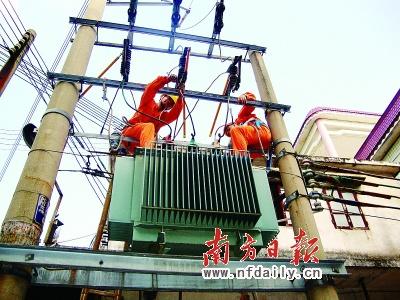

供电线路需要多方面共同维护。张广乔摄

  近日,江门市区丰乐路道路工程施工队在进行开挖路面施工时,由于光线不足,挖掘机不慎打穿10千伏丰乐线路C相,导致电缆故障,造成世纪花园、骏景花园、怡康华庭三个小区停电。

  事故发生后,江门供电部门出动了50多人的抢修队伍,采取夜间“带电作业”的方式,连夜作战至凌晨5时才完全恢复供电。同时,蓬江供电局局长助理陈晓华也立即组织相关人员,第一时间赶到受影响的三个小区物业公司进行走访和解释,得到广大客户的理解。

  虽然,这次事故最终得到了圆满的解决,但因外部施工导致供电网络故障的事情又一次成为了各方关注的焦点。

  停电不全是供电部门责任

  据了解,因吊车施工碰撞高压线路造成电网故障和人员伤亡的事故,今年以来我省已发生多起。而这些事故,都给供电部门带来了一些不好的影响。

  “一碰到停电,客户就很自然地认为是供电部门的责任。”蓬江供电局程维森工程师说:“其实,因电力设施被盗、外单位施工不当造成的电网故障也占相当一部分。这种情况下,供电局也是受害者,因为我们要投资修复受损电网,而且容易造成客户的误解。”

  事实上,供电线路和设备遍布城乡,公路、河流、街道、山林、农田等等,处处可见供电架空线路,在市区内也有大量10千伏电缆在道路下穿行。因此,电网的安全运行,除了供电部门高质量建设和精心维护之外,还与在线路附近生产、生活的人和事物有关,特别是与线路附近施工作业的人员和施工设备关系密切,“可以这么说,电网安全运行不仅是供电部门的‘家’事。”

  多方配合确保施工安全

  根据《电力设施保护条例》规定,有关单位在电力电缆线路保护区内施工时,必须经地方电力管理部门批准,并采取安全措施后,方可进行打桩、钻探、开挖等作业。

  因此,为了加强线路外力破坏管理,杜绝因对配电线路保护区附近施工作业的监管不到位造成的外力破坏事故。每涉及到供电线路附近的施工工程,供电部门都会主动与施工方联系,完善和整改电缆线路跨路埋管、顶管线段的标示,并对施工负责人进行安全交底,避免发生施工作业外力破坏,尤其在有大型机械,如挖掘机、破路机、吊车施工和泥头车等参与施工时,必要情况下要派人现场监督。

  “所有的工作目的都只有一个,就是希望通过多方配合,能确保电力电缆线路保护区内施工安全。”供电部门相关负责人说。

  冯云锋张峰向海清

  走出柜台走进群众

  “流动供电服务”暖人心

  “为民服务流动供电营业厅”是江门供电今年供电服务产品之一,是为了进一步向广大群众提供方便、快捷的用电服务而推出的一项新的服务举措。

  据了解,今年7月该项服务开展以来,蓬江供电局积极行动,顶着炎炎夏日,走进田间地头,走进村委社区,主动与客户进行“零距离沟通”,提供“零距离服务”。既接受客户的用电业务报装办理、咨询,又接受群众的投诉、举报。同时,还通过派发宣传资料、现场解说的形式开展安全用电知识和电力法律法规的宣传,为群众解决诸多用电疑惑和难题,使他们感受到供电服务的周到和温馨。

  据介绍,这种“走出柜台、走进群众”的活动,实现服务关口前移,“为民服务流动供电营业厅”已成为一道亮丽风景,为群众的生产、生活用电提供了便利,受到了广大群众的认可。同时,也促进了供电员工服务意识和服务水平的提高。

  目前,蓬江供电局营业部、以及荷塘、杜阮、潮连所的流动营业厅已先后开进了怡福小区、福泉新村、高村、霞村等13个村和社区,把“服务就在家门口”的好处带到用电客户身边。

  李清荷向海清容志健

  蓬江供电局:

  集中力量检修1万多居民用电更可靠

  8月11日,蓬江供电局杜阮、荷塘、棠下三个供电所集中180名员工的力量,共同协作,对杜阮站10kV子棉线、墟镇线近100基杆塔和变压器台区进行综合消缺。

  据了解,当天的检修从凌晨6时开始,下午3时结束。为了尽快完成检修工作,检修作业的电力工人冒着中午时分的猛烈阳光,在10多米的电杆上坚持工作。杜阮供电所所长余雨生介绍说,此次施工停电线路长,工作任务重,施工范围大,为了将施工带来的影响减少到最低,三个供电所的工作人员几乎全军出动,一共集中了近180人的力量。力量的集中,也使工程的检修时间缩短至正常检修的三分之一,共减少检修时间18个小时。

  据统计,该次检修共更换瓷瓶786只,加装穿刺避雷器141只,更换避雷器240只,修复被盗接地线13条,更换10千伏关1个。大规模集中消缺的完成,增强了配电网的供电能力,有力地保证了金龙、井根、子棉、九尾山等多个工业区以及1万多居民用户的可靠供电。

  张广乔向海清

  8月11日,蓬江供电局杜阮、荷塘、棠下三个供电所集中180名员工的力量,共同协作,对杜阮站10kV子棉线、墟镇线近100基杆塔和变压器台区进行综合消缺。

  据了解,当天的检修从凌晨6时开始,下午3时结束。为了尽快完成检修工作,检修作业的电力工人冒着中午时分的猛烈阳光,在10多米的电杆上坚持工作。杜阮供电所所长余雨生介绍说,此次施工停电线路长,工作任务重,施工范围大,为了将施工带来的影响减少到最低,三个供电所的工作人员几乎全军出动,一共集中了近180人的力量。力量的集中,也使工程的检修时间缩短至正常检修的三分之一,共减少检修时间18个小时。

  据统计,该次检修共更换瓷瓶786只,加装穿刺避雷器141只,更换避雷器240只,修复被盗接地线13条,更换10千伏关1个。大规模集中消缺的完成,增强了配电网的供电能力,有力地保证了金龙、井根、子棉、九尾山等多个工业区以及1万多居民用户的可靠供电。

  张广乔向海清

  供电部门致力解决棠下电压偏低问题

  今年入夏以来,炎热天气持续,江门的用电负荷不断攀升,目前为止,江门电网负荷已经六次创历史新高。

  而且,随着近年农村居民经济水平的日益提高,家电下乡政策的实施,广大农民家里购置的电器也越来越多。另一方面,由于边远区域的农村电网相对薄弱,部分在线路末端的用户出现电压偏低的现象。这种情况在棠下镇北部片区比较突出。

  棠下供电所邝钊浓副所长介绍说,供电线路和设备的改造,一方面受制于资金不足;另一方面,当要改造时,个别村民不让架线,无法提供线路走廊,“这就导致个别村子出现‘村头不让架线,村尾电压低’的后果。”

  事实上,江门供电局、蓬江供电局今年已将解决棠下北部片区电压低问题作为一项重要民生工程来抓。针对遇到的困难,供电部门一方面积极筹集资金,制订改造方案,另一方面主动上门,走访地方政府和农民代表,积极向村民解释台区改造的必要性是什么,好处在哪里,争取村民对改造工程的理解和支持。

  据了解,经情况普查和原因分析后,供电部门确定了采取安装10千伏电压调节器、减小线路供电半径、增设变压器等措施,致力解决部分区域电压低问题。今年以来已累计投入改造资金420余万元,完成改造低压台区2个,新装、调换变压器30台,新增、调换低压线路4.2千米。

  据悉,下一步,供电部门将申请资金,对剩下低压台区进行全面改造,尽最大努力解决棠下北部片区电压低问题,让农民用好电。

  陈晓峰向海清

参与互动(0)
【编辑:宋亚芬】

直隶巴人的原贴:
我国实施高温补贴政策已有年头了,但是多地标准已数年未涨,高温津贴落实遭遇尴尬。
${视频图片2010}
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [京公网安备:110102003042-1] [京ICP备05004340号-1] 总机:86-10-87826688

Copyright ©1999-2024 chinanews.com. All Rights Reserved
